옥상방수 수량 산출

반응형

옥상방수는 물을 통과시키지 않는 막(Membrane) 으로 완전히 덮어서 감싸는 방식으로 처리합니다. 방수막을 형성하는 방법은 시트(종이처럼 얇은 방수막) 상으로 된 재료를 붙이는 시트 방수와 용액을 도포해서 바르는 도막 방수를 주로 사용합니다. 두 방법을 혼용하는 복합 방수도 있습니다.



시트방수

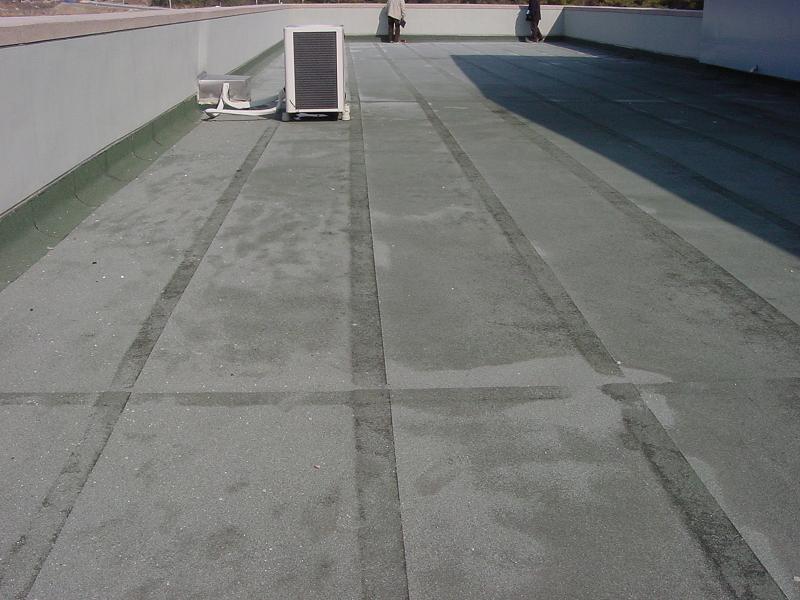

옥상 지붕에 멤브레인 방수를 시공할 경우에는 다음 항목들을 누락하지 않고 산출해야 합니다. 그리고 아래 사진처럼 파라펫 부분의 치켜올린 방수면을 보호하기 위해서 콘크리트벽돌을 쌓는다면 콘크리트 벽돌 쌓기 및 시멘트모르타르 외벽 미장을 적용해서 산출해야 합니다. 이렇게 산출한 항목은 각각 조적공사와 미장공사에서 반영합니다.





방수면 처리[m²]

방수층을 시공하기 전에 바탕면을 고르게 만들기 위해 콘크리트의 요철이나 구배를 잡는 작업을 말합니다. 수량은 바닥면적을 기준으로 산출합니다.



시트 방수 또는 도막 방수[m²]

방수면적은 바닥부분과 함께 감아올림 부위도 산출해야 합니다. 감아올림 부위의 높이는 도면에 명기된 치수를 적용하면 됩니다. 만일 도면에 명기된 사항이 없으면 지붕의 경우 바닥에서 450mm를 반영합니다.





PE필름 깔기[m²]

PE필림은 무근콘크리트 보호층을 타설하기 전에 까는 것을 말합니다. 방수층과 무근콘크리트를 분리해서 방수층을 보호하기 위한 것입니다. 수량은 바닥면적[m²]으로 산출합니다.



와이어메시[m²]

와이어메시는 보호콘크리트 속에 넣어서 철근 대용으로 사용하기 위한 것입니다. 보호콘크리트 속에 넣어서 균열을 억제하기 위함입니다. 수량은 PE필름 깔기와 마찬가지로 바닥면적[m²]으로 산출합니다.



무근콘크리트 타설[m³]

방수층을 보호하기 위해 타설하는 콘크리트입니다. 수량은 바닥 면적[m²]에 타설 두께(m)를 곱해 체적으로 산출합니다. 타설 두께가 도면에 명기되지 않았다면 80mm를 적용합니다.



무근콘크리트 타설 = 바닥 면적[m²]×타설 두께(m)



신축줄눈[m]

신축줄눈은 보호콘크리트를 일정한 크기로 나누기 위해 설치하는 것입니다. 옥상은 기온차가 크게 발생하기 때문에 보호콘크리트를 적절하게 나누지 않으면 균열이 발생하게 됩니다. 신축줄눈은 도면에 보고 전체의 연장길이[m]를 산출합니다.

신축줄눈은 보통 3,000mm 간격으로 설치합니다. 즉 보호콘크리트를 3m 간격으로 나누는 것입니다. 파라펫이나 벽체에 면한 곳은 더 작게 나누기 위해 600mm 떨어진 곳에 처음 설치합니다.



쇠흙손 마감[m²]

쇠흙손마감은 콘크리트를 타설한 후 콘크리트 마감면을 최종 마감면으로 시공할 때 적용합니다.



방수 주위 코킹[m]

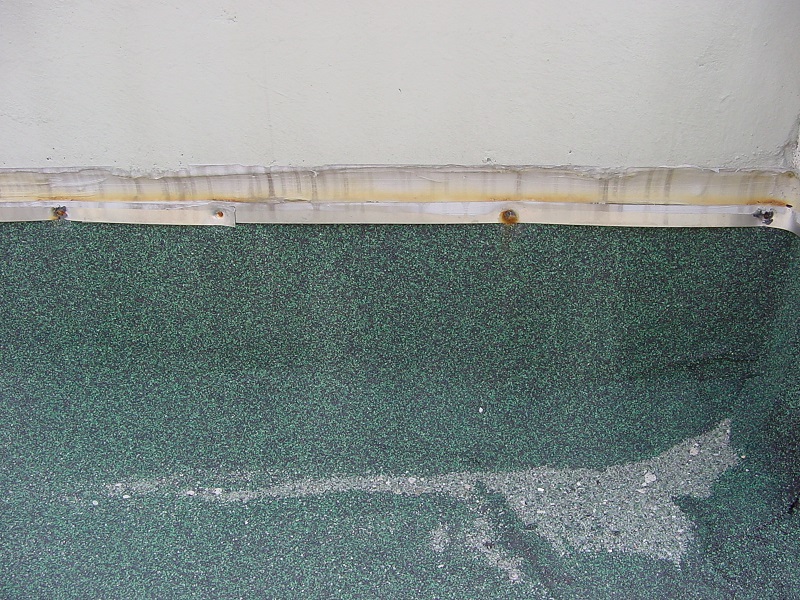

방수층을 수직으로 감아올렸다면(보통 450mm) 끝부분에 물이 침투하지 않도록 코킹작업을 하게 됩니다. 따라서 수량은 방수면 끝부분의 길이로 산출합니다.

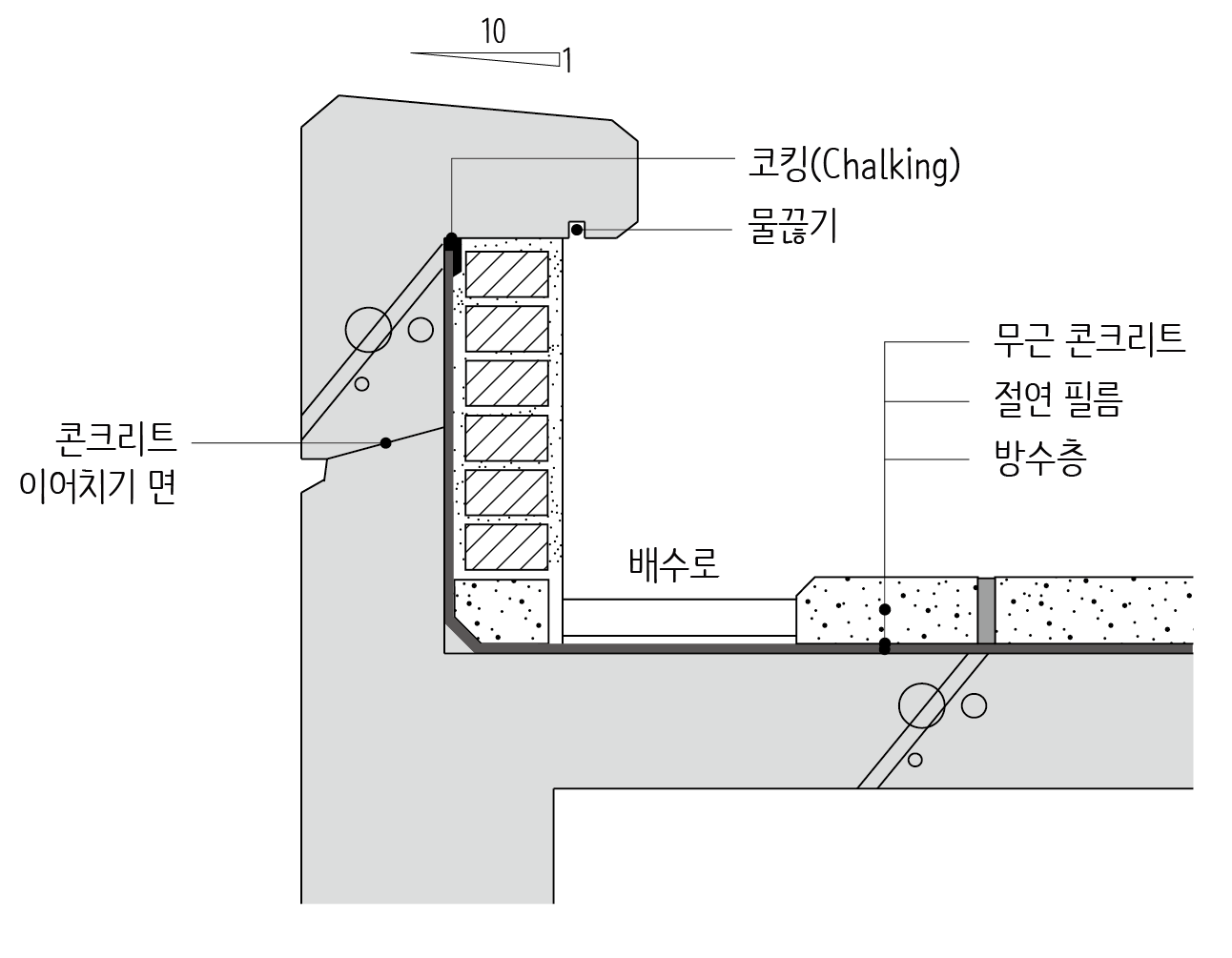

방수층의 감아올림 부위와 코킹처리
